Proceso de Construcción de una Casa: Guía 2026

Entender el proceso de construcción de una casa antes de empezar es lo que separa un proyecto que termina a tiempo y dentro de presupuesto de uno que se alarga, se encarece y termina generando conflictos entre el cliente y el equipo constructor. No es solo una secuencia de actividades: es una cadena de decisiones donde cada etapa condiciona a la siguiente, y donde un error en una fase temprana casi siempre se paga, varias veces más caro, en una fase posterior.

Cualquier proyecto de construcción de una casa de especificación media-alta en la Zona Metropolitana de Guadalajara sigue, en esencia, la misma estructura: planeación y permisos, cimentación, estructura, instalaciones, cerramiento y acabados. Lo que varía entre un proyecto exitoso y uno problemático no es la lista de etapas, sino la disciplina con la que se ejecuta cada una y la calidad de la coordinación entre ellas.

En RBA Residences hemos llevado este proceso en decenas de residencias en la ZMG. Esta guía explica cada etapa con el detalle que un propietario necesita para supervisar su propio proyecto con criterio, sin tecnicismos innecesarios.

Etapa 1: Planeación, diseño ejecutivo y permisos

Constructores de Casas de Lujo en Zapopan Guía 2026 1

Todo proceso de construcción de una casa serio comienza antes de que se mueva una sola pala de tierra. Esta etapa inicial suele tomar entre 3 y 6 meses y es, con diferencia, la que más impacto tiene sobre el presupuesto final.

Durante esta fase se desarrolla el proyecto arquitectónico definitivo junto con las ingenierías estructural, eléctrica e hidrosanitaria. Trabajar con un arquitecto para diseñar casa desde el inicio, en lugar de contratarlo solo para los planos de fachada, permite anticipar conflictos entre instalaciones y estructura que de otra forma aparecen a mitad de obra.

También se tramitan en esta etapa las licencias municipales de construcción y, en fraccionamientos privados, la aprobación del comité de obras o la asociación de colonos correspondiente. Saltarse este paso, o iniciar obra con permisos incompletos, es una de las causas más frecuentes de suspensiones de obra ya avanzada.

Un buen equipo de arquitectos para diseño de casas entrega, al cierre de esta etapa, un proyecto ejecutivo completo: planos arquitectónicos, planos estructurales, planos de instalaciones y un presupuesto detallado por partida. Sin este documento, cualquier estimación de costo posterior es, en el mejor de los casos, una aproximación.

Etapa 2: Preparación del terreno y cimentación

Con permisos y proyecto ejecutivo en mano, inicia la obra física. La primera actividad es la preparación del terreno: limpieza, trazo y, cuando el terreno lo requiere, nivelación o relleno controlado.

Antes de cualquier excavación debe realizarse un estudio de mecánica de suelos, que determina qué tipo de cimentación es adecuada para ese terreno específico —losa de cimentación, zapatas aisladas o pilotes, según la capacidad de carga del suelo. Esta es la decisión técnica con menor margen de error de todo el proyecto: una cimentación subdimensionada no se corrige después sin demoler y reconstruir.

La cimentación y la estructura de concreto armado que se levanta sobre ella definen la vida útil real de la residencia. Es también, dentro de todo el proceso, la etapa donde más vale pagar por supervisión técnica calificada en lugar de confiar únicamente en la experiencia empírica de la cuadrilla de obra.

Etapa 3: Instalaciones y cerramiento de muros

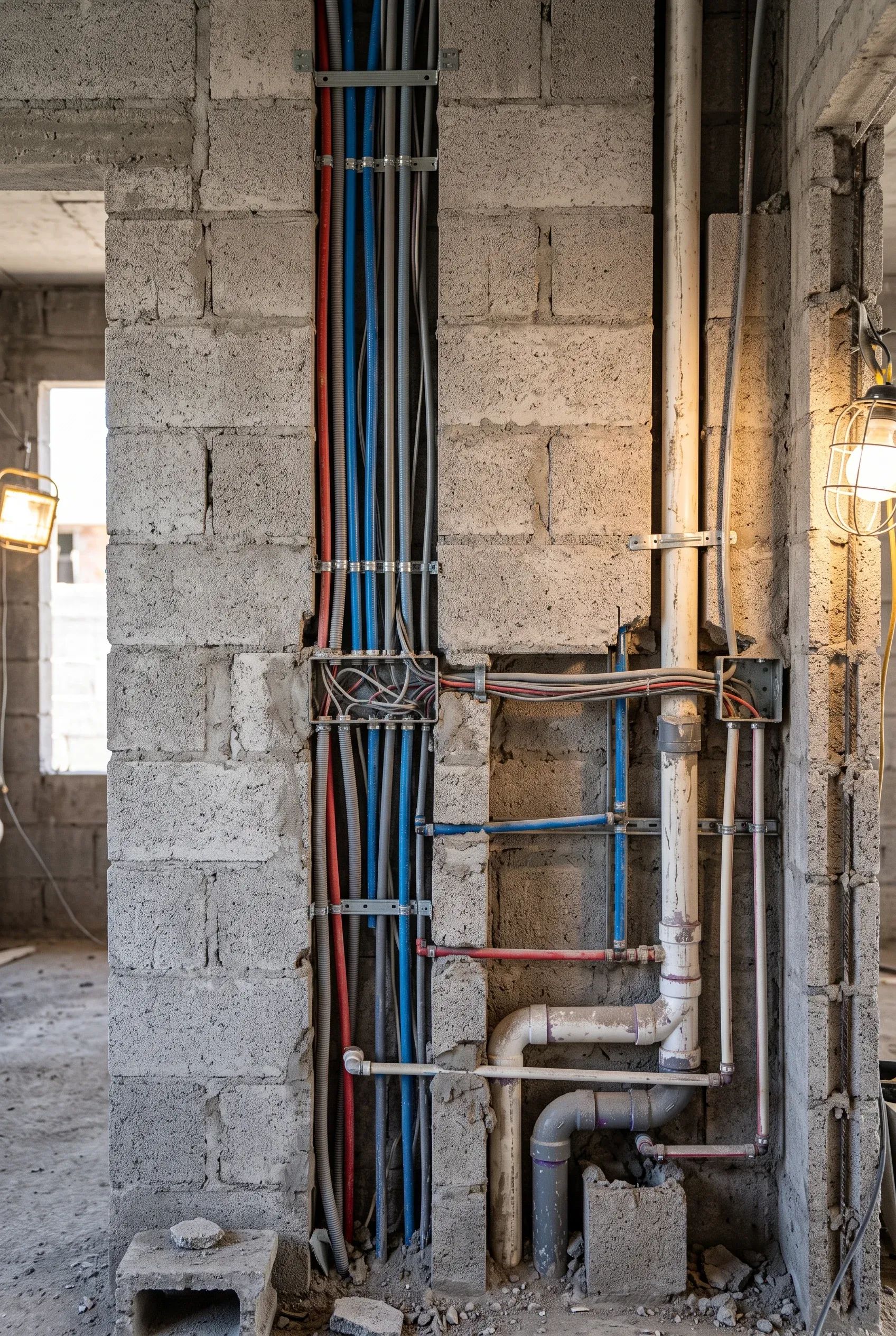

Constructores de Casas de Lujo en Zapopan Guía 2026 2

Una vez levantada la estructura, se instalan las redes que correrán ocultas dentro de muros y losas: tubería hidrosanitaria, ductos de aire acondicionado, cableado eléctrico y, cuando aplica, preinstalación de domótica. Esta es la etapa donde el diseño ejecutivo de la Etapa 1 demuestra su valor: si las instalaciones fueron coordinadas desde el proyecto, se colocan sin interferencias; si no lo fueron, aparecen choques entre tuberías, ductos y elementos estructurales que obligan a modificar sobre la marcha.

El cerramiento de muros —ya sea con block, sistemas industrializados o paneles con aislamiento térmico— se realiza una vez verificadas y probadas las instalaciones, nunca antes. Cerrar un muro sobre una instalación sin probar es uno de los errores más costosos de corregir en todo el proceso de construcción de una casa, porque implica demoler acabado para acceder a algo que ya debería haber funcionado.

Etapa 4: Acabados y cierre técnico

Constructores de Casas de Lujo en Zapopan Guía 2026 3

La fase final del proyecto de construcción de una casa cubre pisos, carpintería, cancelería, pintura, equipamiento de cocina y baños, y la instalación de los sistemas de climatización definitivos. Es también la etapa más visible para el cliente, y por eso suele ser donde se concentran las decisiones de especificación: origen del material, acabados importados frente a nacionales, y nivel de automatización.

Antes de la entrega, un cierre técnico ordenado incluye una revisión de pendientes (punch list) donde se documentan y corrigen los detalles menores antes de que el propietario tome posesión. Las residencias cuyo proceso de construcción incluyó casas en construcción con bitácora de obra visible y supervisión documentada en cada etapa llegan a esta fase con muchos menos pendientes que las que se construyeron sin ese control.

Duración total del proceso: entre 17 y 26 meses, considerando 3 a 6 meses de planeación y permisos más 14 a 20 meses de construcción física, según la complejidad del proyecto.

Costos de construcción por etapa del proceso: Guadalajara 2026

Constructores de Casas de Lujo en Zapopan Guía 2026 4

La siguiente tabla desglosa el costo de construcción por cada etapa del proceso descrito arriba, calculado por metro cuadrado de obra física, para residencias de especificación media-alta en la ZMG:

Etapa del proceso

Qué incluye

Costo MXN/m² construido

% aproximado del costo total de obra

Planeación y diseño ejecutivo

Proyecto arquitectónico, ingenierías, gestión de permisos

$350 a $700 por m² construido

6 % a 9 %

Cimentación y estructura

Estudio de suelos, cimentación, estructura de concreto armado

$3,100 a $5,000 por m² construido

28 % a 32 %

Instalaciones y cerramiento

Hidrosanitaria, eléctrica, domótica, muros con aislamiento

$2,200 a $3,850 por m² construido

20 % a 24 %

Acabados de especificación media-alta

Pisos, carpintería, cancelería, pintura, equipamiento

$2,700 a $5,400 por m² construido

25 % a 30 %

Climatización y supervisión técnica

Sistema VRF zonificado, dirección de obra y bitácora

$1,150 a $2,700 por m² construido

10 % a 14 %

Fuente: CMIC Jalisco, Boletín de Costos de la Construcción (2026); verificación con presupuestos de obra ejecutados en la ZMG durante 2025-2026.

Nota Crítica: Las cifras de esta tabla corresponden exclusivamente al costo de construcción por metro cuadrado de obra física, distribuido por etapa del proceso. El valor del terreno no está incluido en ningún rango presentado, dado que varía de forma considerable entre colonias y no forma parte del costo de construcción propiamente dicho.

Errores que alargan el proceso y encarecen la obra

La mayoría de los sobrecostos no vienen de una sola decisión grave, sino de la acumulación de pequeños errores de secuencia:

Cada uno de estos errores comparte una misma raíz: romper la secuencia del proceso para ganar tiempo en el corto plazo, lo que casi siempre termina costando más tiempo y más dinero en el mediano plazo.

Conclusión

El proceso bien llevado es la mejor garantía de presupuesto

El proceso de construcción de una casa no es una formalidad administrativa: es la estructura que protege el presupuesto y el plazo del proyecto completo. Respetar la secuencia de etapas —planeación, cimentación, instalaciones, acabados— y exigir supervisión documentada en cada una de ellas es, con diferencia, la decisión que más influye en que un proyecto de construcción de una casa termine como se planeó originalmente, en lugar de convertirse en una fuente constante de sobrecostos.

RBA Residences: Proceso Documentado en Cada Etapa de Obra

En RBA Residences dirigimos cada proyecto de construcción de una casa con bitácora de obra, supervisión técnica en todas las etapas y un desglose de costo transparente por partida. Si estás por iniciar tu proyecto en la ZMG, contáctanos para revisar el alcance y recibir un presupuesto desglosado antes de comprometer tu anticipo.

Preguntas Frecuentes

¿Cuánto dura en total el proceso de construcción de una casa?

Entre 17 y 26 meses en total: de 3 a 6 meses para planeación, diseño ejecutivo y permisos, y de 14 a 20 meses para la construcción física, dependiendo de la complejidad del proyecto y del número de niveles de la residencia.

¿Qué etapa del proceso tiene mayor impacto en el presupuesto final?

La cimentación y estructura concentra entre el 28 % y el 32 % del costo total de obra, y es también la etapa con menor margen de error técnico. Un error aquí no solo es costoso de corregir, sino que puede comprometer la seguridad estructural de toda la residencia.

¿Se puede modificar el proyecto una vez iniciada la construcción?

Técnicamente sí, pero cada modificación solicitada después de iniciada la obra cuesta considerablemente más que la misma decisión tomada durante la fase de diseño ejecutivo, porque implica demoler trabajo realizado, reubicar instalaciones ya colocadas y, en ocasiones, actualizar permisos ya tramitados.

¿Por qué el costo de construcción se calcula sin incluir el terreno?

Porque el valor del terreno varía enormemente según la ubicación dentro de la ZMG, mientras que el costo de construcción por metro cuadrado es relativamente consistente para una misma especificación de obra. Separar ambas cifras permite comparar presupuestos entre proyectos de forma mucho más precisa.

¿Qué debo exigir para dar seguimiento al proceso de construcción de mi casa?

Como mínimo, una bitácora de obra actualizada, un cronograma por etapas con fechas estimadas, y reportes periódicos de avance con fotografías. Estos tres elementos permiten identificar desviaciones de tiempo o calidad mientras todavía es posible corregirlas sin costo adicional significativo.
